Времена в TameFlow
В учебниках по операционному менеджменту вы встретите много разных терминов/слов/знаков, отсылающих к разным временам создания вещей. Терминов избыточно много, часто происходит то же самое, что и с названием создателя/агента/сonstructor: для отсылки к одной и той же идее, но на разных системных уровнях, придумывается своё слово. Так, создателя в операционном менеджменте будут называть и «рабочей станцией/workstation», и «сервером/server», и «линией/маршрутом/routing», и «сетью/network». При этом различие будет главным образом в системном уровне: «сервер» – это индивид/создатель, выполняющий работу одним методом (например, один инженер-конструктор), «рабочая станция» – это группа индивидов/создателей, выполняющих работу одним методом (все инженеры-конструкторы в команде), «линия/маршрут/routing» – это группы индивидов/создателей, выполняющие работы разными методами, но получающие на выходе один объект/вещь (команда или подразделение, которая проводит испытания опытных образцов оборудования; в состав команды входит группа инженеров-конструкторов), «сеть/network» – это группы индивидов/создателей, выполняющие работы разными методами и получающие на выходе разные объекты/вещи, но в рамках одного предприятия (все команды предприятия; некоторые проводят испытания опытных образцов, другие налаживают серийный выпуск оборудования, признанного перспективным). То есть, все эти термины/слова/знаки можно спокойно заменить словом «создатель» и просто каждый раз уточнять, какого именно создателя мы имеем в виду. Со временами то же самое. Время обработки части объекта на одной рабочей станции (создателе, который может включать в себя несколько индивидов и выполняет работу одним методом над одним объектом) называют временем обработки/Process time (например, время, когда инженер готовит конструкторскую документацию); время обработки целого объекта/вещи группой создателей, выполняющих работу разными методами (время обработки на линии/маршруте/routing) называется потоковое время/время цикла/Flow Time/Cycle Time (например, время, за которое команда проводит испытания оборудования, включает в себя время на подготовку конструкторской документации). Суть понятия такая же, поменялся лишь создатель, время работы которого нас интересует – авторы книг и курсов изменили название. Мы в рамках руководства выберем одно общее название для времени работы создателя – потоковое время/Flow Time/время цикла/Cycle Time, чтобы подчеркнуть общее в смысле, но иногда в скобках будем приводить синонимы из учебников, которых, как вы увидите далее, довольно много.
Такая унификация/объединение позволяет получить более-менее универсальную минимальную онтологию работ на предприятии, которую вы можете совершенствовать под ваши задачи, и устраняет сложности в понимании: добавление терминов не должно происходить случайно или по велению левой пятки. Включение новых терминов в онтологию должно быть обосновано, нести некоторый практический смысл. Однако онтологи, придумывающие классификации, иногда слишком увлекаются разделением смыслов и выделением нюансов значений – настолько, что теряют общее/объединяющее в смыслах. С такой проблемой вы встретитесь во многих предметных областях. Так, если вы посмотрите на иерархию биологической систематики, то вы увидите, что каждый класс/категория/тип имеет своё название: «вид», «род», «семейство», «порядок», «класс» и так далее. Вместо этого можно выбрать одно название для каждой категории – «класс» – и просто указывать надклассы и подклассы для форм жизни/агентов/создателей выбранного уровня. Например, класс «пантеры», надкласс «кошачьи», подкласс «тигры» вместо род «пантеры», семейство «кошачьи», вид «тигр». Лишь по мере необходимости следует заменять названия классов/категорий/типов – и обязательно при этом помнить об объединяющем все эти названия смысле.
Ненужная избыточность терминов, обозначающих одно и то же понятие и приводящих к путанице в толковании – это лишь одна из онтологических проблем, с которыми вы столкнётесь при изучении учебников по операционному менеджменту. Другая проблема в том, что в одном и том же учебнике похожие названия будут отсылать к объектам, которые сами авторы обозначили как разные. Так, в Factory Physics время обработки части объекта на одной рабочей станции называют время обработки/Process Time, время обработки целого объекта/вещи на нескольких рабочих станциях/создателях/линии называют потоковое время/время цикла/Flow Time/Cycle Time, а минимальное потоковое время для линии/маршрута/создателя (при любом количестве незавершенки) называют Raw Process Time. Если вы уже запутались во всех этих временах, то ничего удивительного в этом нет. А ведь таких путаных описаний концептов времени в учебниках ещё штук 6-8!
Чтобы разобраться с этой путаницей, мы опишем минимальную онтологию: минимальное число понятий/концептов/идей/значений, которые отсылают к одним и тем же – ключевым – объектам, и обозначаются десятками слов/терминов/знаков. Мы также ограничим число используемых в минимальной онтологии терминов, чтобы не создавать лишнюю путаницу. Также в рамках руководства дадим рекомендации по толкованию/интерпретации всех этих времён работы создателей.
Начнём с понятия «создателя» в дисциплине операционного менеджмента. Как вы уже прочитали выше, разных создателей в операционном менеджменте называют и линиями/маршрутами/line/routings, и рабочими станциями, и серверами, и сетями. Мы в качестве базового слова/термина, отсылающего к создателю при разбирательстве с работами, выберем термин линия/маршрут**/траектория****/line/**routing, который обозначает создателя, который в результате работы/преобразований/трансформаций получает законченные объекты/вещи. Линия/маршрут/line/routing состоит из частей (более мелких создателей), которые мы будем называть либо частями линии, либо более мелкими создателями, либо (реже) рабочими станциями. Термины «сервер» и «сеть» мы использовать не будем совсем. Причины, по которым в качестве базового термина был выбран термин линия/маршрут/line/routing, а не рабочая станция, описаны в разделе «Удержать внимание на работе по моделям».
Соответственно, в качестве термина, обозначающего время работы линии/маршрута/line/routing:: создателя, выберем термин потоковое время/FlowTime**/время цикла/CycleTime**. Потоковое время отсчитывается от даты старта работы над объектом (дата или дата и время/timestamp прибытия/arrival/входа работы на линию) и до даты завершения (дата или дата и время/timestamp выбытия/departure/выхода готового объекта).
Представьте себе, что вы менеджер контентной команды. Выпускаемый контентной командной объект – клиентский кейс, упакованный в материал (статью на сайте), повышающий мастерство клиента. Клиент сталкивается с ситуацией/кейсом, в котором ему требуется правильно учесть расходы для целей бухучёта. Он идёт на сайт, читает статью, выводит оттуда метод учёта, который нужно применить в спорной ситуации, применяет для описания своих расходов – и не имеет никаких проблем с регулятором, проверяющим проводки. То есть, благодаря статьям растёт бухгалтерское мастерство клиентов.
Темы для статей предварительно выбираются, обсуждаются и приоритизируются. Затем берутся в работу. Дата и время/timestamp, когда эксперт берёт отобранную статью в работу (начинает писать или изучать материалы для написания) – это дата и время «входа» кейса на линию, с этого момента начинаем отсчитывать потоковое время/Flow Time/Cycle Time (событие «начало работы линии»). Далее статью вычитывает редактор (содержательно), затем корректор (правит грамматические и синтаксические ошибки). После готовая статья согласовывается ставится в список на публикацию. Здесь мы можем (самостоятельно!) выбрать дату и время выхода объекта. В данном случае у нас есть варианты:
- Во-первых, мы можем выбрать событием «завершения работы линии» приход конкретной статьи в состояние «согласована/поставлена в очередь на публикацию». Но в таком случае мы должны отдельно считать время поставки статьи клиенту/Delivery Time, должны быть сотрудники, которые ответственны за поставку, и менеджеру контентной команды нужно следить за поставкой статей. Потому что если клиент не может изучить описанный в статье кейс и применить нужный метод учёта, то с точки зрения клиента не сделано ничего, выпуск равен 0.
- Во-вторых, мы можем выбрать событием «завершения работы линии» событие публикации/релиза статьи (статья должна находиться в состоянии «опубликована и доступна клиентам»). Временем поставки/Delivery Time в таком случае можно считать время от момента публикации до момента получения первой обратной связи от выбранного клиентского сегмента. Когда первая обратная связь получена, считаем, что статья используется клиентами для повышения мастерства.
Точно так же вы можете самостоятельно выбрать, что именно будет событием начала работы линии. Обычно событием начала работы линии считают первое касание работы операционной командой/линией – после того, как было выбрано, над чем именно (например, над какой именно статьей) будет работать линия, проведены первые оценки работы и другие подготовительные активности. Чуть подробнее о них рассказано в следующем подразделе «Варианты предварительной подготовки». Событие завершения работы линии тоже выбирается менеджером команды с учетом того, какие объекты выпускает команда, а также с учётом устройства компании и распределения ответственности: мы должны избежать ситуации, в которой разные части разных линий считают какую-то часть путешествия объекта «не своей» – и в итоге никто ею не занимается, никто не контролирует. В случае с контентной командой такими серыми зонами могут быть статьи в состоянии «готово к релизу/публикации»: контентная команда может считать, что её работа закончена, следить за публикациями и датами этих публикаций они не обязаны. А публикаторы могут просто публиковать всё, что есть, не следить за конкретными статьями («это не наша обязанность») и не увидеть, что какая-то статья не была опубликована (потерялась). В итоге вроде бы никто не ответственен, но статьи нет, клиент не может её изучить. Поэтому события начала работы и завершения работы линии надо выбирать аккуратно. Если вы выбираете события начала работы и завершения работы для нескольких линий, то имеет смысл для разных линий ставить события так, чтобы они пересекались, и в точках касания/контакта разные линии осуществляли перекрёстный контроль. Например, для контентной команды событием завершения работы линии выбрать событие публикации статьи на сайте (тогда работа считается законченной), а для линии публикатором событием начала работы линии – событие получения списка статей для публикации, который они должны аккуратно сверить с пришедшими для публикации статьями, чтобы ничего не потерять. Если какая-то статья не будет опубликована, то проблему смогут заметить сразу две команды.
Когда произошло событие начала работы линии, но ещё не было события завершения работы, у линии появляется незавершёнка/WIP. Незавершёнка считается в экземплярах создаваемого объекта. Например, когда эксперт начал писать статью (произошло событие начала работы), у команды:: линии, частью которой является этот эксперт:: рабочая станция:: часть линии, появилась незавершенка в виде кейса, упакованного в статью, те <кейс, статья>. В команде иногда могут опускать часть кортежа и говорить просто «статья», но это допустимо, только если у команды есть общее/shared понимание, что статья:: описание полезна тогда и только тогда, когда она описывает реальную ситуацию (кейс), с которой сталкивается или столкнётся в будущем клиент, и позволяет компании-клиенту подрастить бухгалтерское мастерство сотрудников. И если команда при отборе тем статей и их описании ориентируется на реально имеющиеся проблемы, а затем изучает, насколько удалось поднять мастерство в описанных ситуациях.
Незавершёнка на линии начинает существовать после события начала работы и завершает своё существование после события завершения работы (например, публикации). Потоковое время/Flow Time/Cycle Time тоже считается с момента, когда произошло событие начала работы, и до момента, когда произошло событие завершения работы (те объект оказался выпущен). Кейс, упакованный в статью, размещён на сайте и доступен к изучению клиентами. Отсюда получаем и главное уравнение для операционного менеджера (закон Литтла, с которым вы познакомитесь ближе в следующих разделах):
WIP = Flow Time/Cycle Time * Throughput, или
Незавершёнка = Потоковое время * Выпуск,
где незавершёнка считается в начатых, но не законченных экземпляров объектов, выпуск – в штуках выпущенных объектов за период времени, потоковое время – в днях/неделях/часах. Допускается альтернативный расчёт WIP и выпуска в штуках выполненных (не до конца и до конца) задач. Но не допускается смешение единиц измерений, когда незавершёнку считаем в штуках задач, а выпуск – в штуках экземпляров объектов (например, в штуках кейсов).
Потоковое время/Flow Time – одна из базовых метрик операционного менеджмента. Рассчитать её можно двумя способами. Первый способ – использовать закон Литтла (см выше):
Потоковое время = Незавершёнка (шт) / выпуск (шт).
Второй способ – сложить время касания работы/Touch Time/effective process time/te и время ожидания выполнения/Wait Time/time waiting in queue/CTq. То есть:
Потоковое время = время касания/непосредственного выполнения работы + время ожидания выполнения.
Идея расчёта заключается в следующем: очень часто работа по методу над объектом выполняется не в один присест в силу разных причин. Во-первых, сам метод может быть сложен для выполнения: например, на то, чтобы написать статью, может уходить 30 рабочих часов (время касания/чистое время работы). Во-вторых, редко когда в компании удаётся работать не отвлекаясь на встречи и решение стихийных задач. Например, эксперт может сесть писать статью, но через 2 часа у него встреча, затем остаток дня он потратит на ответы на вопросы клиентов по предыдущим статьям (поддержка). То есть, эксперт:: часть линии/рабочая станция коснулся статьи, поэтому с точки зрения линии появилась незавершёнка и начало отсчитываться потоковое время. Однако когда эксперт переключится на встречу и после на ответы на вопросы, он не будет писать статью. Пусть на все такие активности у него уходит 30% от его продуктивного времени, которое составляет 5 часов в день. Тогда он может посвятить статье 70% продуктивного времени, или 3,5 часа в день. Соответственно, ему потребуется 8,6 (30ч /3,5 ч) или с округлением 9 рабочих дней на статью. С учётом выходных потребуется 11 календарных дней, а не 30/5 = 6 рабочих или 8 календарных дней. А если у вашего эксперта не очень хорошее мастерство собранности и базовое мастерство управления личными работами, то он будет тратить даже больше времени на «другие» активности – не 30%, а 50%. В таком случае реальное время касания статьи в день будет 2,5 часа, а статья будет писаться 12 рабочих или 16 календарных дней. Чем хуже концентрируется эксперт на важном, тем сильнее будет растягиваться время.
Поэтому для операционного менеджера важно знать, сколько времени реально удаётся работать сфокусированно над задачей по созданию объекта (то есть, чистое время выполнения/время касания/Touch Time), а сколько незавершёнка ждёт, чтобы часть линии/рабочая станция:: создатель вернулся к ней и доделал её. И основной фокус внимания операционных менеджеров должен быть на сокращении времени ожидания/Wait Time. Причина проста: чистое время выполнения/время касания уменьшить сложнее, обычно для этого требуется изменение методов работы – совершенствование методов с переобучением сотрудников, замены части линий и так далее. То есть, требуются инвестиции в изменение методов, часто достаточно серьёзные. Тогда как для минимизации времени ожидания/Wait Time нужно не что-то добавить, а убрать: минимизировать число проектов и задач в работе, убрать лишние встречи и так далее – всё то, что вы делали в ходе первых нескольких недель стажировки, когда изучали базовые действия в собранности. Теперь вы можете сказать, на что именно воздействовали: вы уменьшали время ожидания выполнения важных задач, в рамках которых создаются нужные объекты.
Однако потоковое время – не единственная метрика времени в онтологиях работ. Наиболее общую схему, описывающую времена, за которыми можно следить операционным менеджерам, описал Стив Тендон в книге The Book of TameFlow:

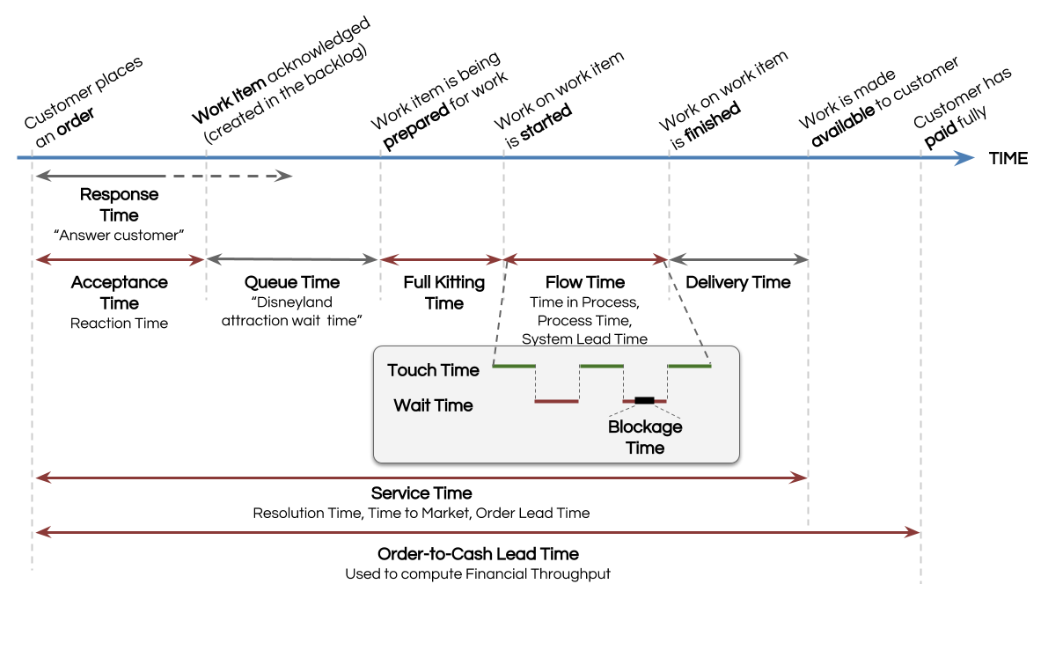

Схема описывает метрики времени линии:: создателя, которые могут быть интересны операционному директору, управляющему предприятием как конвейером. Предлагается считать следующие метрики:
- Время ответа/Responsetime – время от получения запроса до ответа покупателю/ время обратной связи. Обычно интересно службе поддержки;
- Время приема заказа на работу/AcceptanceTime – время от получения запроса на заказ до приема заказа внутри предприятия как конвейера;
- Время в очереди/QueueTime – время ожидания заказа в очереди на обработку. В этот момент работа операционной команды, ответственной за выполнение заказа:: линии ещё не началась, заказ всего лишь попал в очередь;
- Время предварительной подготовки/FullKitting****Time – время, когда проводятся подготовительные активности: заказ на создание объекта приоритизируется, оценивается, проводятся при необходимости исследования, выбирается и моделируется метод работы. Достаточно важное время, действиям во время которого посвящён данный раздел;
- Потоковоевремя/FlowTime**/CycleTime**– время, в которое работа непосредственно выполняется (получаем экземпляры объекта, которые пойдут клиенту). Включает в себя время выполнения/время касания/Touch Time и время ожидания/Wait Time и находится в фокусе внимания операционного менеджера линии;
- Время поставки/DeliveryTime – время поставки результата клиенту;
- Время обслуживания/сервисное время/ServiceTime**/время поставки на рынок/TimeTo****Market** – время от получения заказа до поставки клиенту. Сумма времен: времени приема заказа, времени в очереди, потокового времени и времени поставки;
- Полное время/время до конвертирования заказа в деньги/Order-to-CashLead****Time – время от получения заказа на работу до получения денег (с подписанием актов приемки-передачи и прочих). Крайне интересно финансисту:: роль и топ-менеджерам:: должность, потому что используется для расчёта финансовой скорости выпуска, те скорости конвертирования заказов в деньги.
Вы можете использовать эти метрики для расчёта времени работы предприятия-как-конвейера:: создателя. Однако будьте аккуратны при сопоставлении метрик, данных в учебнике Тендона, с метриками из других учебников: есть различия в прикладных онтологиях, предлагаемых, например, в TameFlow и Factory Physics.
В частности, на схеме указано, что потоковое время/Flow Time называется иначе Time in Process, Process Time, System Lead Time. Эти названия лучше не использовать, потому что в других учебниках операционного менеджмента они отсылают к другим метрикам. Так, Process Time/время обработки в учебнике Factory Physics соответствует Touch Time/время касания в учебнике Тендона, так как не включает в себя время ожидания в очереди; а вот Cycle Time/время цикла из учебника Factory Physics как раз соответствует потоковому времени/Flow Time. Название ‘System Lead Time’ тоже лучше не использовать, потому что ‘Lead Time’ в учебнике Factory Physics и других, опирающихся на Factory Physics, отсылает не к реальному времени выполнения работ, а к предполагаемому менеджментом. Lead Time – это либо оценка того, сколько времени займет выполнение работ, основанная на исторических данных, либо (чаще) хотелочная оценка, основанная на хотелках менеджеров. Lead Time обычно константа, которая загружается в ERP и MRP системы для того, чтобы оценить время выполнения. Лучше не путать реальное время выполнения работ и оценку, тем более хотелку.
Чтобы потоковое время/Flow Time/Cycle Time было минимально возможным, требуется предварительная подготовка в ходе времени предварительной подготовки/Full Kitting Time. Какие именно варианты предварительной подготовки возможны, описано в следующем подразделе.
